最新动态
聚焦公司最热资讯
您当前的位置: 首页  −  最新动态  −  公司新闻
609软基路基处理方法——真空预压法如何计价?
时间:2021.11.252020.05.17 字号

一、基本概念

预压法属于排水固结处理法,是软弱地基处理的一种,是在拟建构造物施工之前,为提高承载力和减少沉降量,在建筑场地进行加载预压,使地基大部分沉降在预压过程完成,并提高地基土强度的方法。

预压法适用于淤泥质粘土、淤泥与人工冲填土等软弱地基。

预压法包括堆载预压、真空预压、真空联合堆载预压法。

1、堆载预压

堆载预压是在地基上堆放重物(水、土、砂、石等)进行预压。

预压荷载的不同分为超载预压、等载预压和欠载预压。

欠载预压在公路工程中较少采用。

为了防止堆载时压坏地基,需分级加载。

2、真空预压法

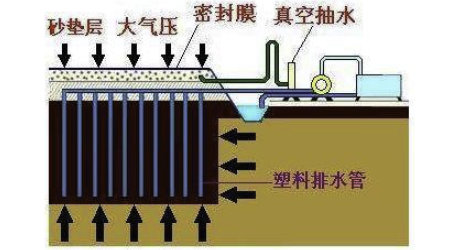

真空预压法是在需要加固的软土地基表面先铺设砂垫层

然后埋设垂直排水管道

再用不透气的封闭膜使其与大气隔绝,薄膜四周埋入土中,

通过砂垫层内埋设的吸水管道,使用真空泵进行抽气,使其形成真空,增加地基的有效应力。

真空预压处理地基时,必须设置塑料排水板或砂井等竖向排水体。塑料排水板或砂井能将真空从砂垫层中传至土体中,并将土体中的水通过其排至砂垫层然后排出。

真空预压法适用于对软土性质很差、土源紧缺,工期紧的软土地基进行处理。'

3、真空联合堆载预压

当设计地基预压荷载大于80kPa,且进行真空预压地基不能满足设计要求时可采用真空和堆载预压联合预压地基处理。

真空联合堆载预压可用于高填方路段和桥头路段的软土路基处理

二、基本要求

1、密封膜应采用抗老化性能好、韧性好、抗穿刺能力强的不透水材料

2、密封膜厚度为0.12~0.14mm,可铺设2~3层

3、密封膜连接宜采用热合黏结缝平搭接,宽度应不小于15mm

4、密封膜周边应埋入密封沟内,宽度宜为0.6~0.8m,深度宜为1.2~1.5m

5、真空管路由主管和滤管构成,滤管应设在排水砂垫层中,其上应有0.1~0.2m厚砂覆盖层

6、滤管应不透砂,滤管周围应采用砂填实,不得架空或漏填

7、预压期和预压高度应根据要求工后沉降量或地基固结度确定

8、真空预压时,应在地基中设置砂井或塑料排水板等竖向排水体,并设置砂垫层和垫层中的排水管。

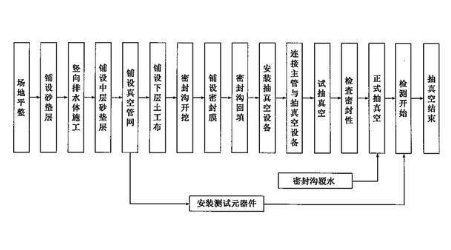

三、施工过程

四、定额计价及应用

(一)总体分析

1、2018概预算仅包括真空预压

(1)以处理面积为定额单位

(2)以预压期为标准进行划分;

2、2018估算指标中未包括预压定额内容

说明中"特殊路基处理未包括的内容,需要时,根据设计处治方式按公路工程概预算相关定额计算"

因此,可套用概预算定额进行计价。

3、2018定额删除了堆载预压定额

(1)如果设计采用堆载预压,建议套用2007预算定额。

(2)2007定额堆载预压按预压荷载进行划分

(3)2007定额未包括堆载材料及卸载后材料运输,如果发生按相关内容计价

4、2018公路工程施工招标范本中,清单项为205-1-e,包括真空预压和堆载预压

(1)真空联合堆载预压

真空预压部分按205-1-e-1

堆载预压部分按205-1-e-2

(2)真空预压按沿密封沟内缘线密封膜覆盖的路基面积计量

(3)真空预压中砂垫层作为真空预压的附属工作不另行计量

(4)堆载预压以预压后体积计量

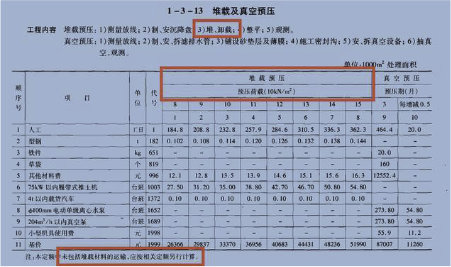

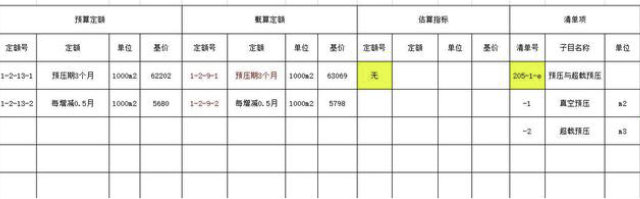

(二)定额计价结果

1、概算基价均比预算基价高

2、真空预压三个月预压期的基价为62元/m2

(三)定额说明及分析

1、定额综合考虑了滤排水管、垫层、薄膜、密封沟及沉降观测等工程内容和费用。

2、定额未包括所需砂垫层和竖向排水体

(1)需要时应根据设计需要按有关定额另行计算。

(2)砂垫层是指采用砂井或塑料排水板设置的砂垫层

(3)真空预压所需的垫层已经含在定额中考虑

3、计算规则

设计需要处理的软土地基面积计算

4、设计为堆载预压

建议套用2007预算定额,或根据根据堆载预压采用套用相关定额

(其中材料应采用可利用材料,但应计算运输)
